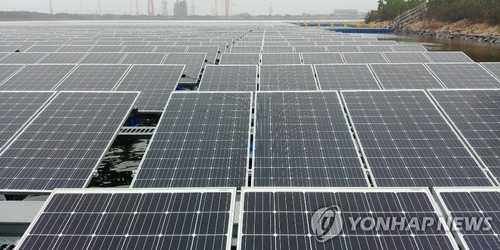

(서울=연합뉴스) 이재영 기자 = 수년째 표류하던 새만금 수상 태양광 1단계 사업이 속도를 낸다.
기후에너지환경부는 전북특별자치도와 새만금개발청, 한국수력원자력, 한국전력 등 4개 기관이 새만금 수상 태양광 1단계 사업의 2029년 완공을 위한 업무협약(MOU)을 9일 체결했다고 밝혔다.
새만금 수상 태양광 1단계 사업은 약 13.5㎢ 수역에 설비용량 1.2GW(기가와트)의 태양광 발전시설을 3조원을 들여 설치하는 사업이다.
이 사업은 발전사업자가 내륙으로 15㎞에 달하는 접속선로를 구축해야 하는 문제 등으로 장기간 지연돼왔다.
접속선로 구축 문제는 최근 발전시설 인근에 설치될 고압직류송전(HVDC) 변환소로 연계점을 변경, 구축해야 하는 선로 길이가 2㎞ 수준으로 줄면서 해결됐다. 이런 변화로 약 2천∼3천억원의 비용 절감 효과가 발생했다고 기후부는 설명했다.
이번 협약 기관들은 2031년까지 선로를 구축한다는 계획을 앞당겨 2029년까지 내륙으로 이어지는 선로를 설치하고 발전설비뿐 아니라 송·변전 설비 구축과 전력계통과 연계 등에도 긴밀히 협력하기로 했다.
